工程进度|十月襄阳华侨城工程进度播报,家书寄臻情,时光鉴美好

搜狐焦点襄阳资讯 2020-10-26 11:26:31
用手机看
扫描到手机,新闻随时看

扫一扫,用手机看文章
更加方便分享给朋友

亲爱的华侨城天鹅堡业主: 展信舒颜,见字如晤。 草木披金,万物沉淀之时,幸福正在“家”速而来。我们始终坚持用匠心修葺一砖一瓦,用诚意陪伴家的成长。 纸上的蓝图已跃然眼前,美好正逐步兑现。在此,为您敬呈爱家的蜕变: 2#地块 (一)洋房 洋房砌体完成,外墙保温施工中 (二)高层 1、5#楼、7#楼封顶

亲爱的华侨城天鹅堡业主:

展信舒颜,见字如晤。

草木披金,万物沉淀之时,幸福正在“家”速而来。我们始终坚持用匠心修葺一砖一瓦,用诚意陪伴家的成长。

纸上的蓝图已跃然眼前,美好正逐步兑现。在此,为您敬呈爱家的蜕变:

2#地块

(一)洋房

洋房砌体完成,外墙保温施工中

(二)高层

1、5#楼、7#楼封顶2、6#楼、9#楼完成至19层3、8#楼施工至28层4、10#楼施工至21层

◎ 工程建设实景图

◎ 工程建设实景图

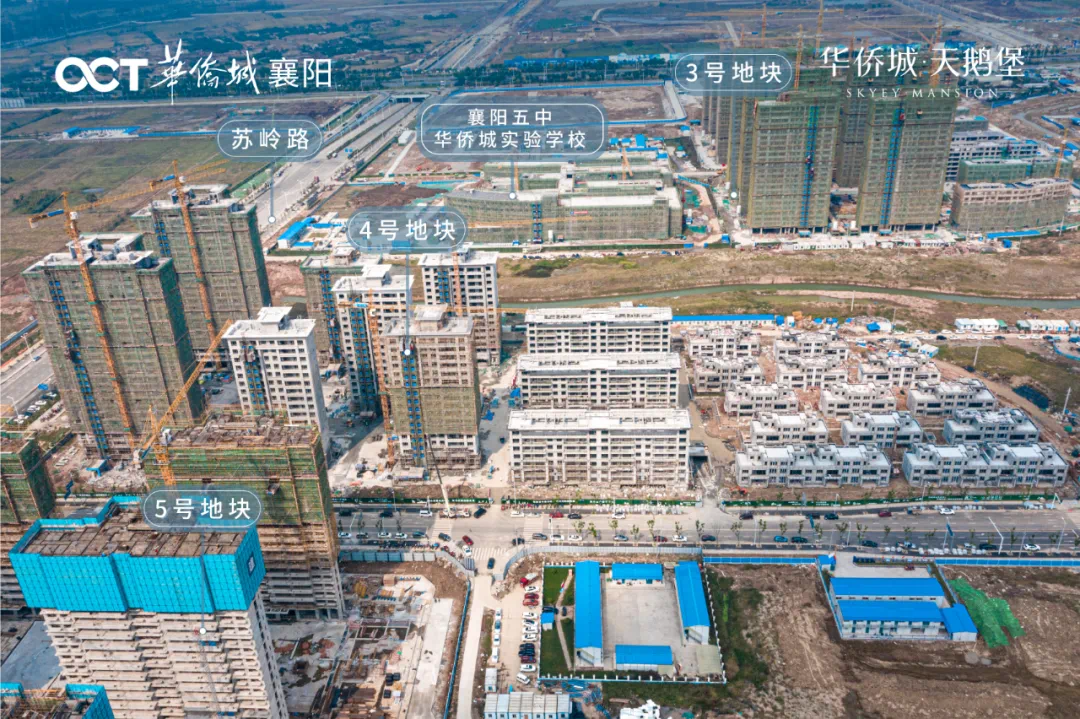

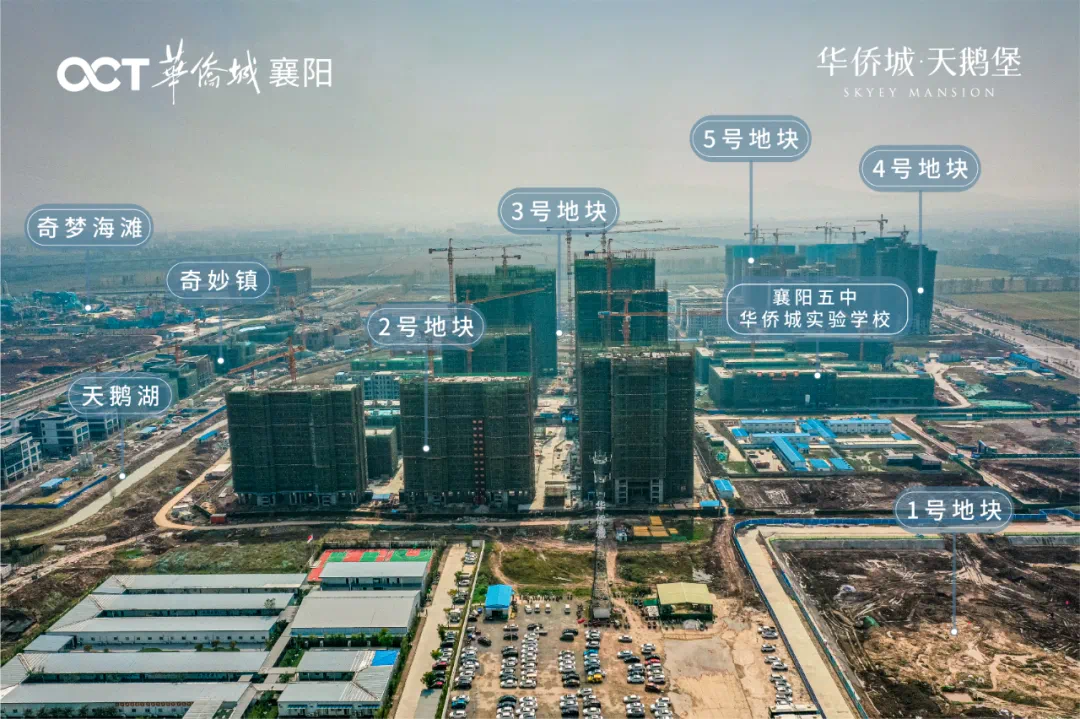

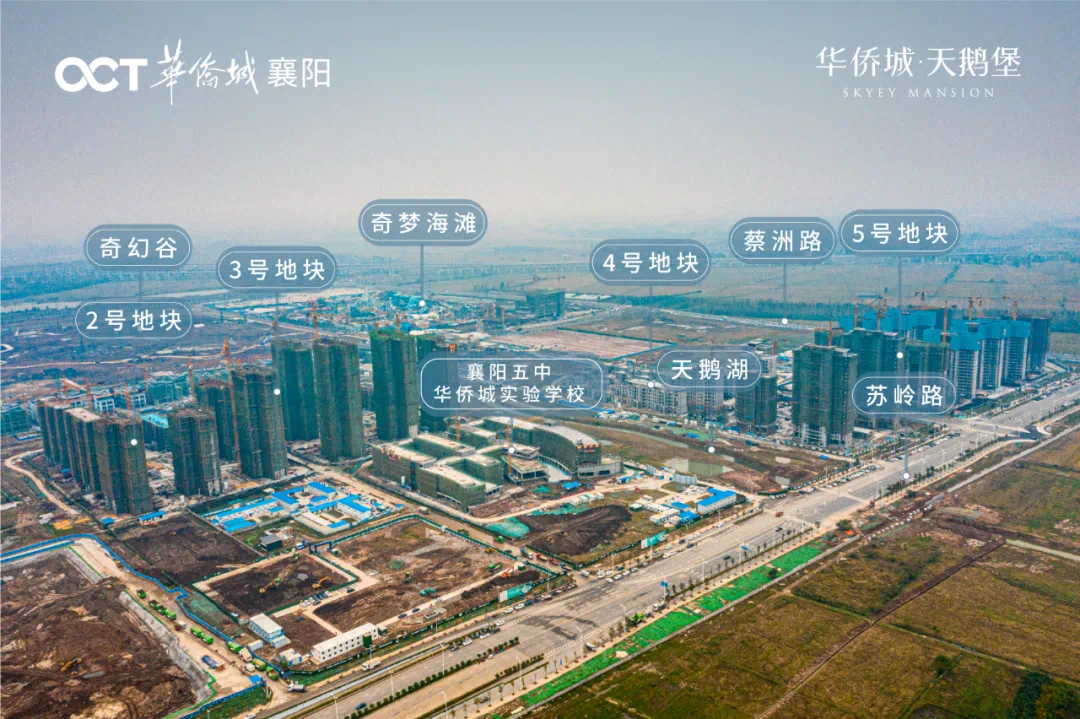

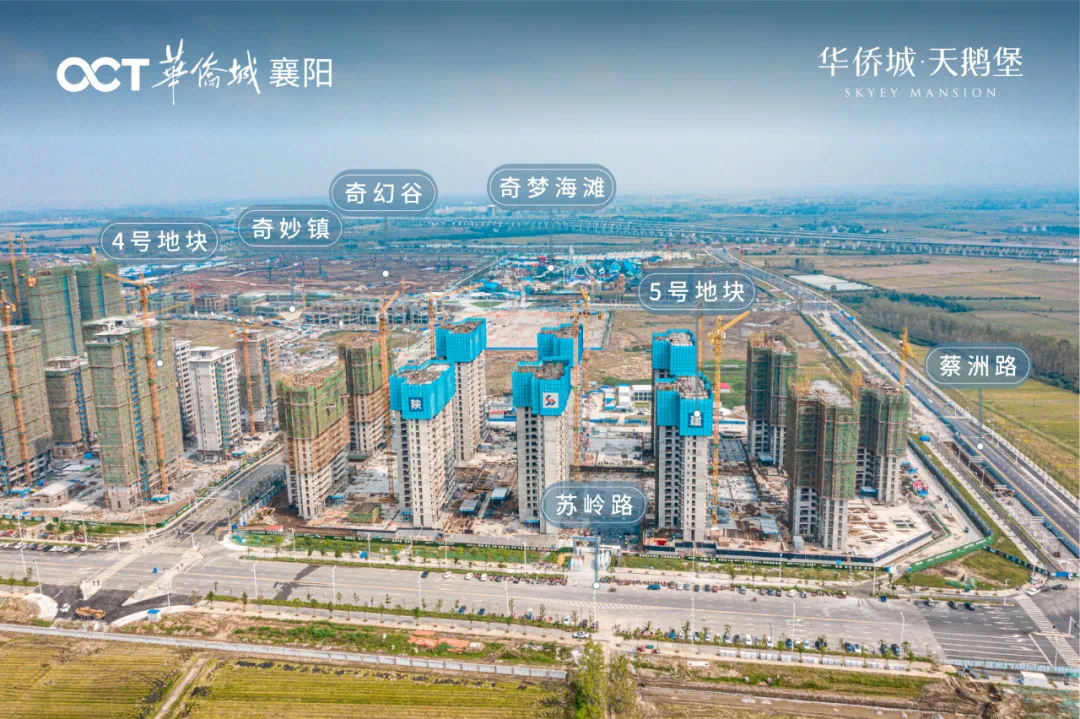

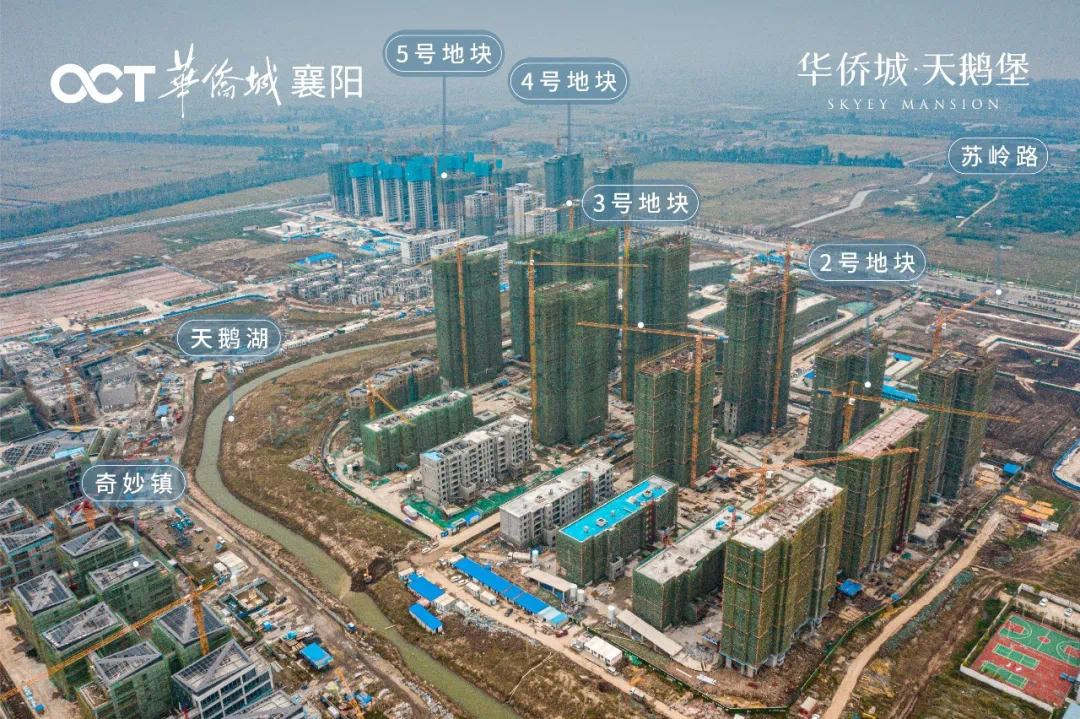

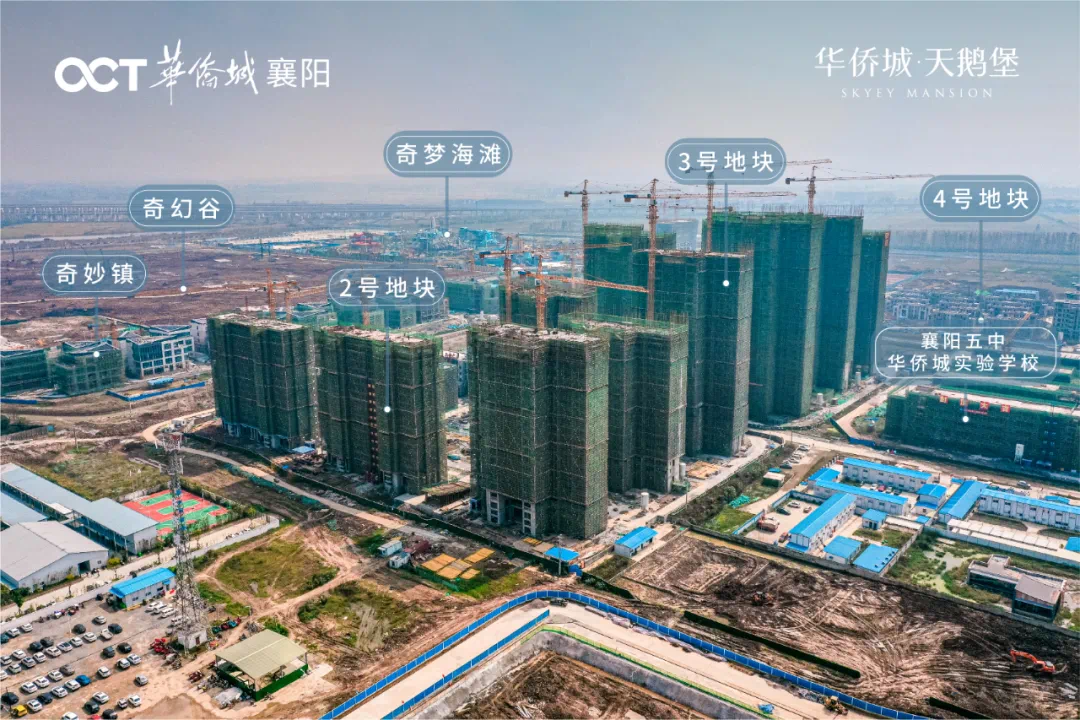

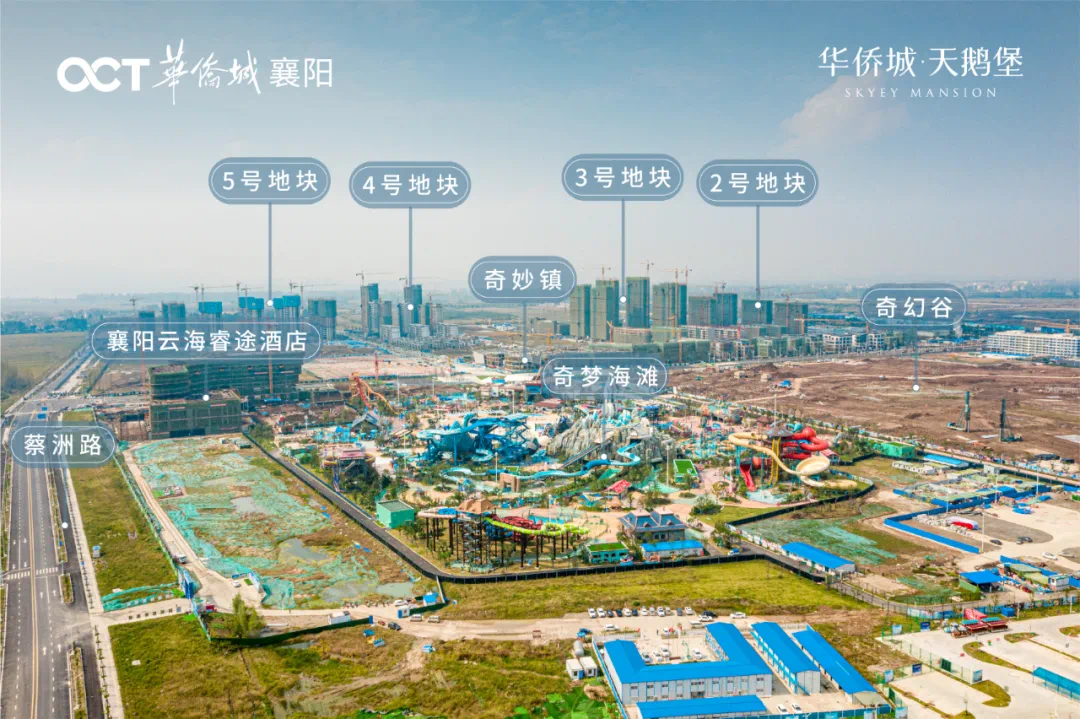

3#地块(3栋洋房,五栋高层)

(一)洋房(2020年4月20日封顶,洋房砌体二构2020年7月5日完成)

1、1#楼内墙抹灰完成,外墙保温完成,外架拆除中

2、2#楼内墙抹灰完成,外墙保温完成,外架拆除中

3、3#楼外架拆除完成

(二)高层

1、22+1F(1栋):5#楼主体封顶,18-20层砌体二构施工

2、23+1F(1栋):6#楼主体封顶,18-20层砌体二构施工

3、24+1F(1栋):7#楼主体封顶,20-22层砌体二构施工

4、32F(2栋):8#楼施工至三十层结构,9#楼施工至三十一层结构

◎ 工程建设实景图

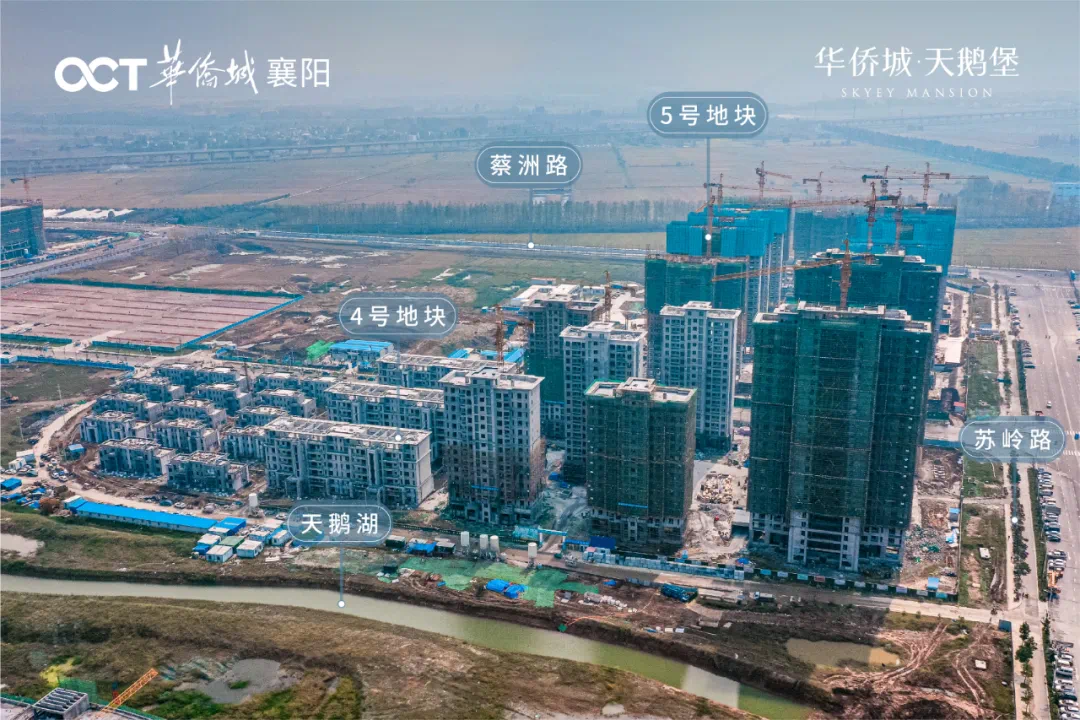

4#地块

(一)别墅区、洋房区1#楼-18#楼抹灰及保温完成,地暖及地坪完成,屋面完成,外墙真石漆完成50%,门窗栏杆安装完成,幕墙石材完成80%

(二)小高层、高层区19#楼-26#楼砌体二构施工完成,外墙抹灰施工完成,内墙抹灰完成90%,地暖及地坪完成60%,门窗栏杆完成80%,幕墙石材完成70%

◎ 工程建设实景图

◎ 工程建设实景图

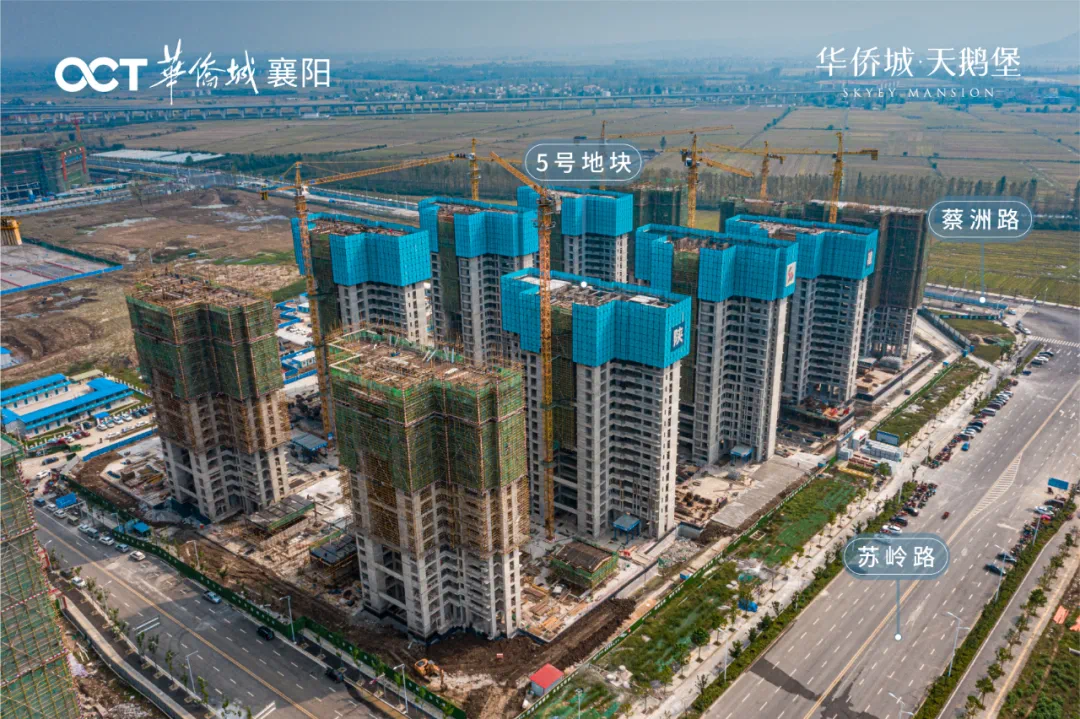

5#地块

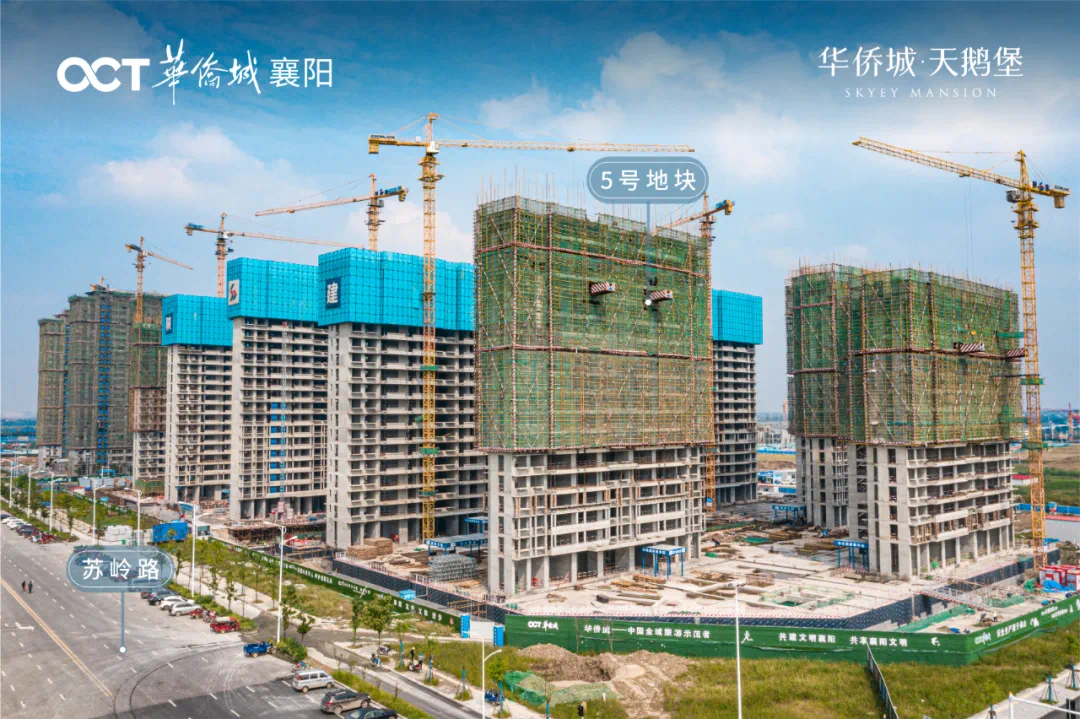

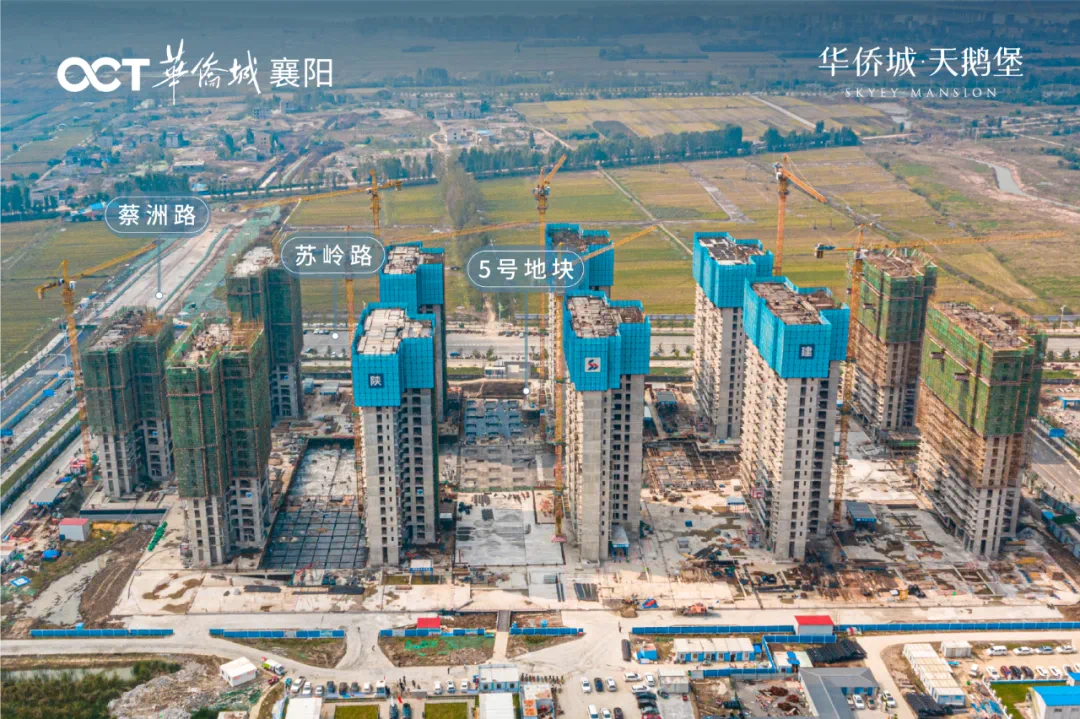

1、1#楼共26层,目前施工至22层2、2#楼共26层,目前施工至21层3、3#楼共32层,目前施工至23层4、5#楼共32层,目前施工至21层5、6#楼共38层,目前施工至22层6、7#楼共38层,目前施工至22层7、8#楼共32层,目前施工至22层8、9#楼共32层,目前施工至21层9、10#楼共26层,目前施工至22层10、11#楼共26层,目前施工至22层11、12#楼共19层,目前施工至17层

◎ 工程建设实景图

◎ 工程建设实景图

◎ 工程建设实景图

◎ 工程建设实景图

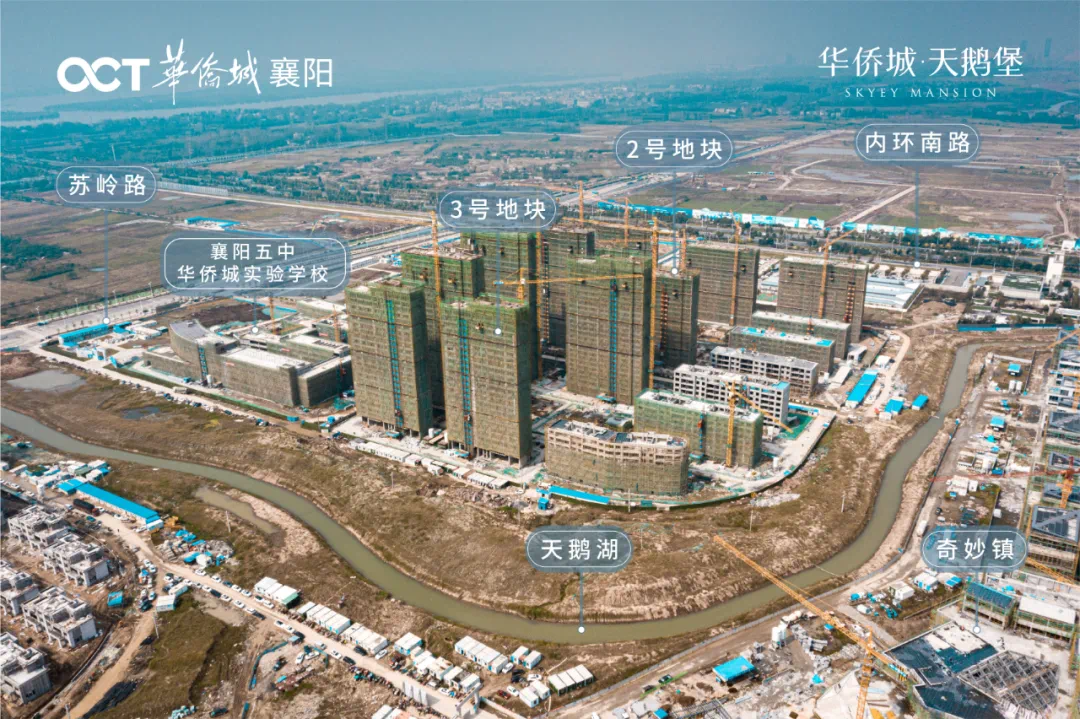

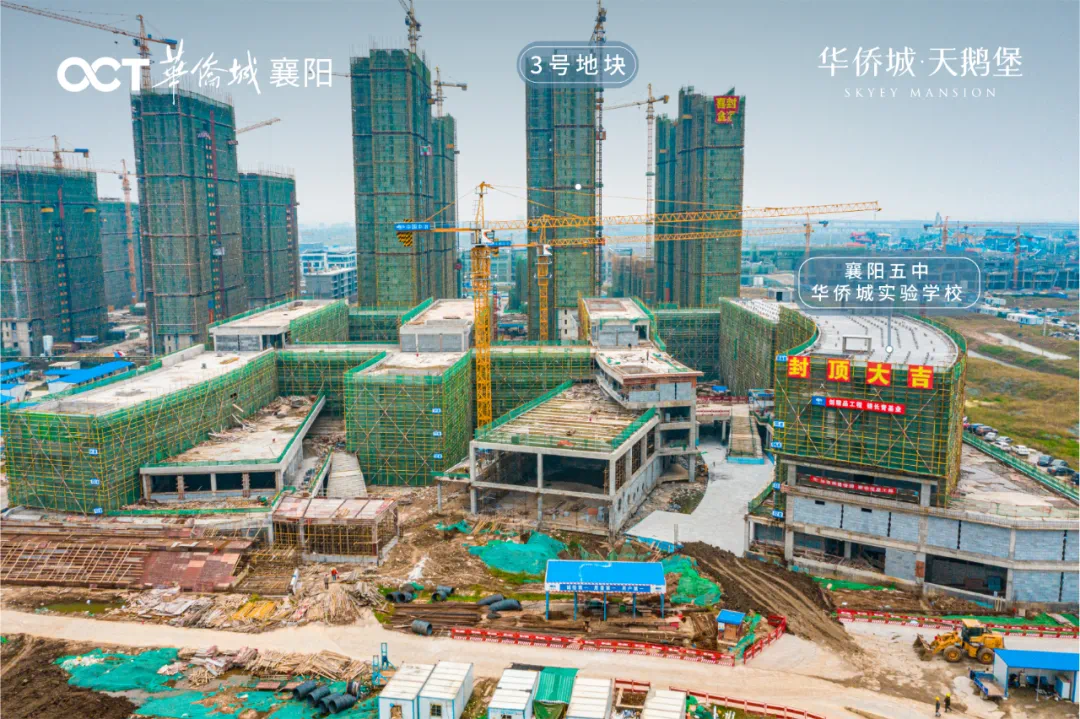

襄阳五中华侨城实验学校

1、小学部:内墙抹灰开始

2、中学部:内墙抹灰开始

◎ 工程建设实景图

◎ 工程建设实景图

◎ 工程建设实景图

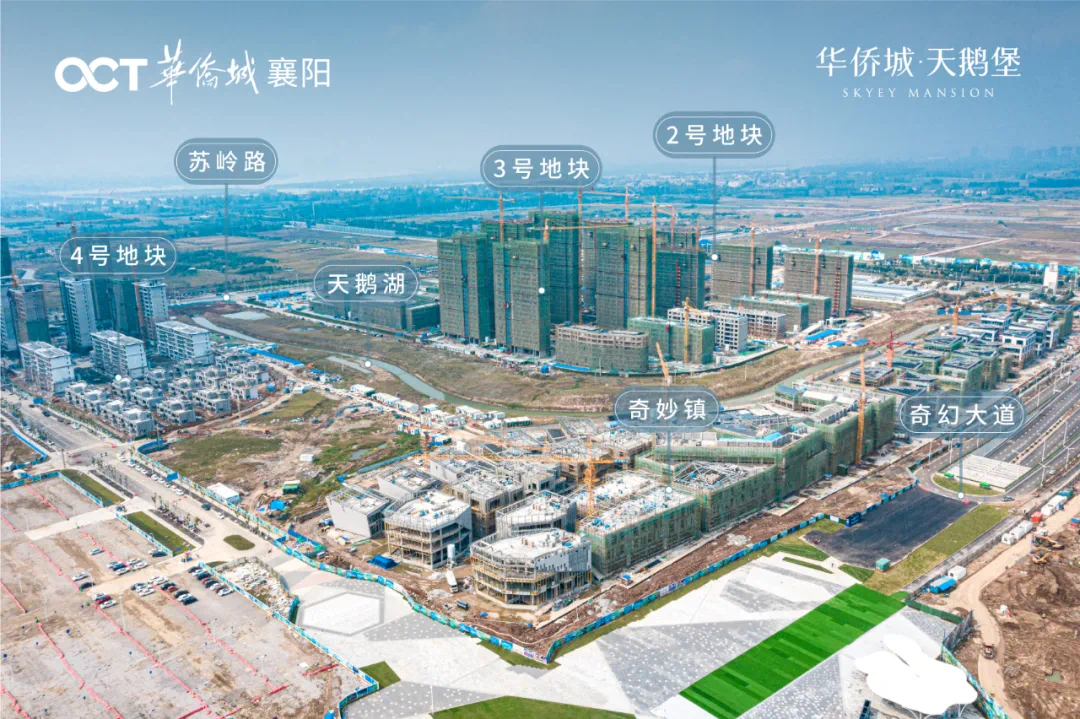

奇妙镇

砌体抹灰完成,外立面施工,地下室消防施工,精装修施工

◎ 工程建设实景图

◎ 工程建设实景图

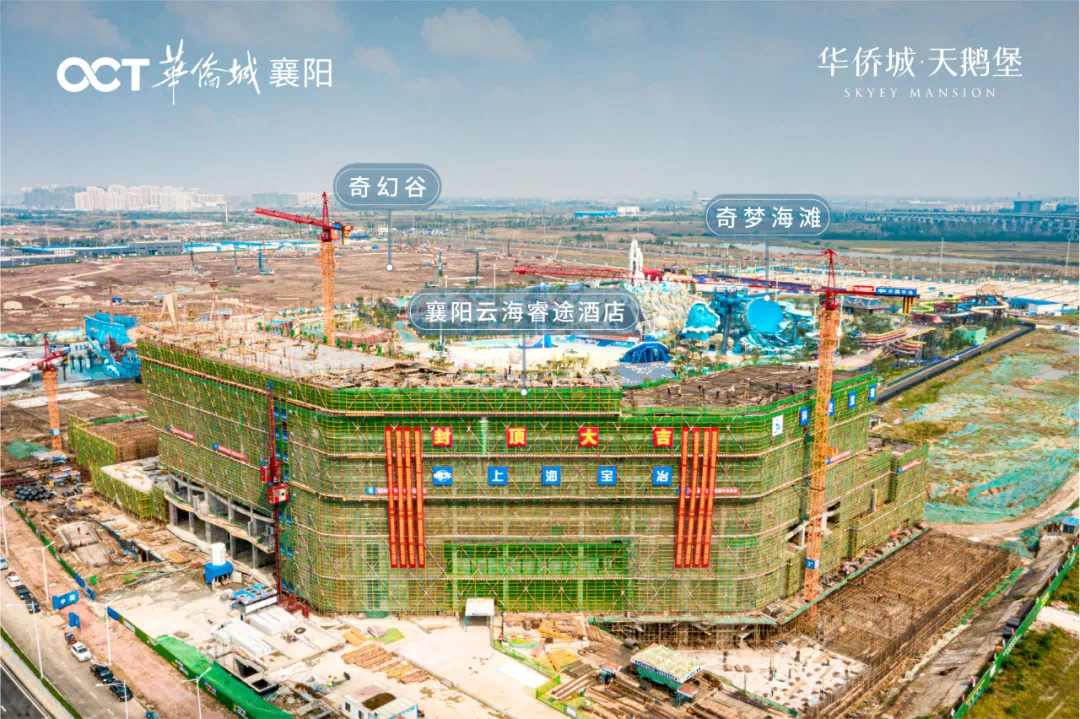

襄阳云海睿途酒店

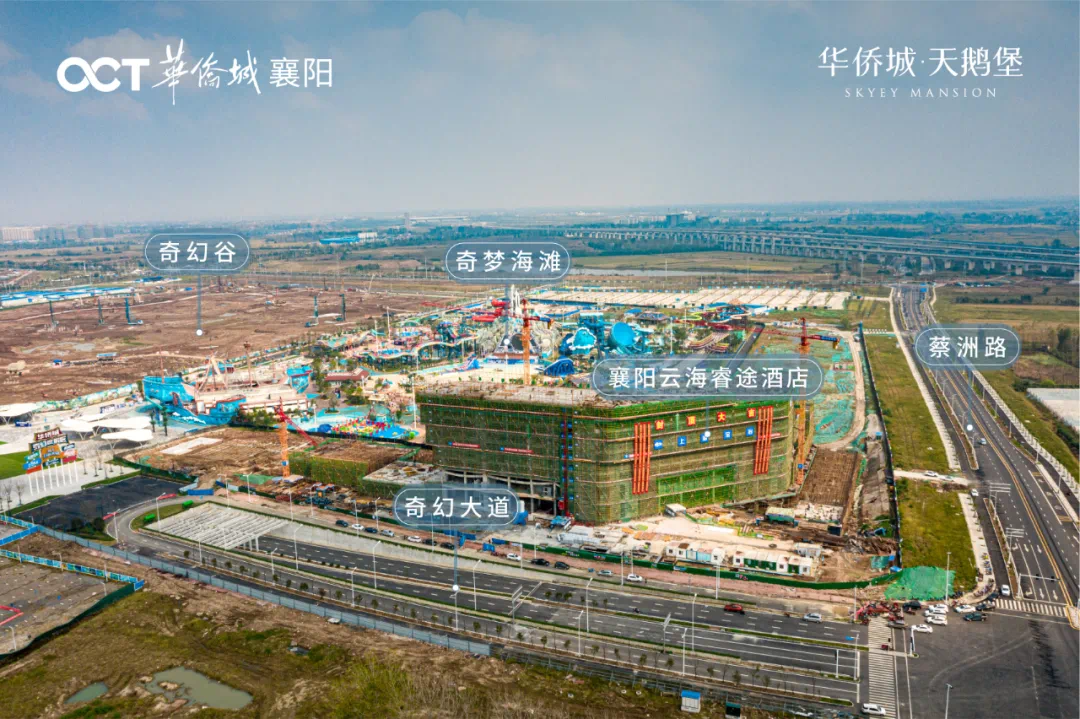

云海睿途酒店施工进度已完成主体结构建设,部分封顶完成

◎ 工程建设实景图

◎ 工程建设实景图

◎ 工程建设实景图

天鹅湖生态艺术公园

2021年1月完成河道土方开挖、全园区的地形整理,以及桥梁基础的浇筑。2021年3月后逐步完成乔灌木种植、园路桥梁浇筑以及各种景观小品的建造安装,2021年上半年完成收尾并对公众开放

◎ 工程建设实景图

◎ 生态艺术公园效果图

◎ 生态艺术公园效果图

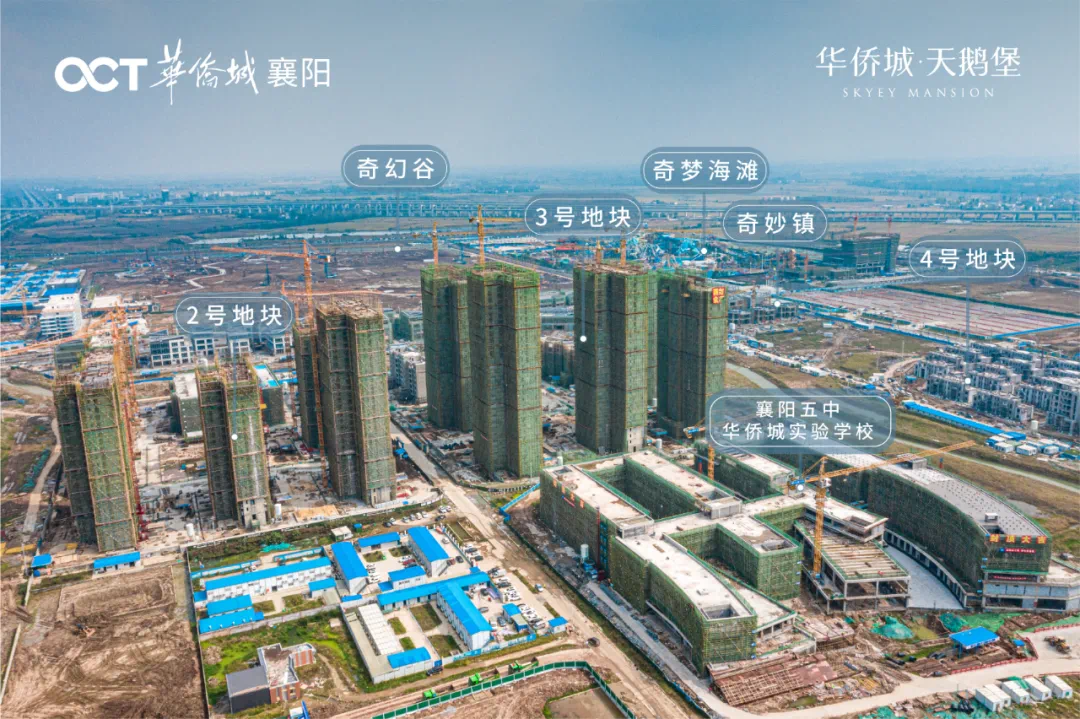

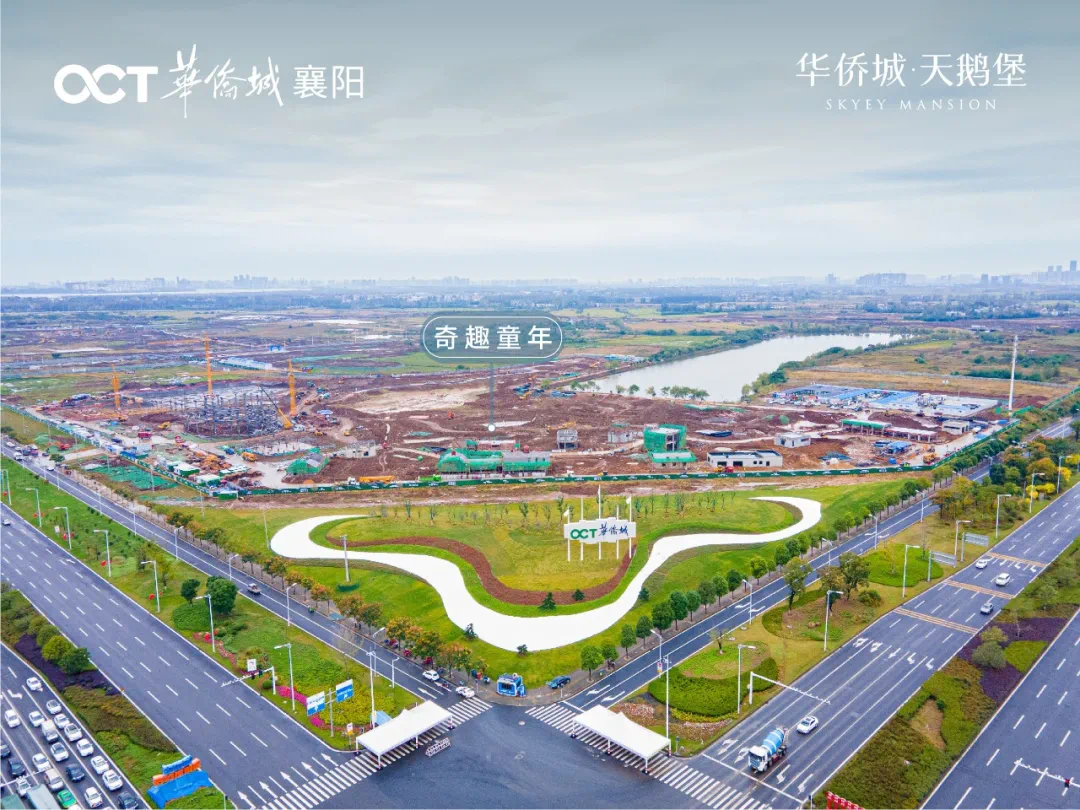

奇趣童年儿童公园

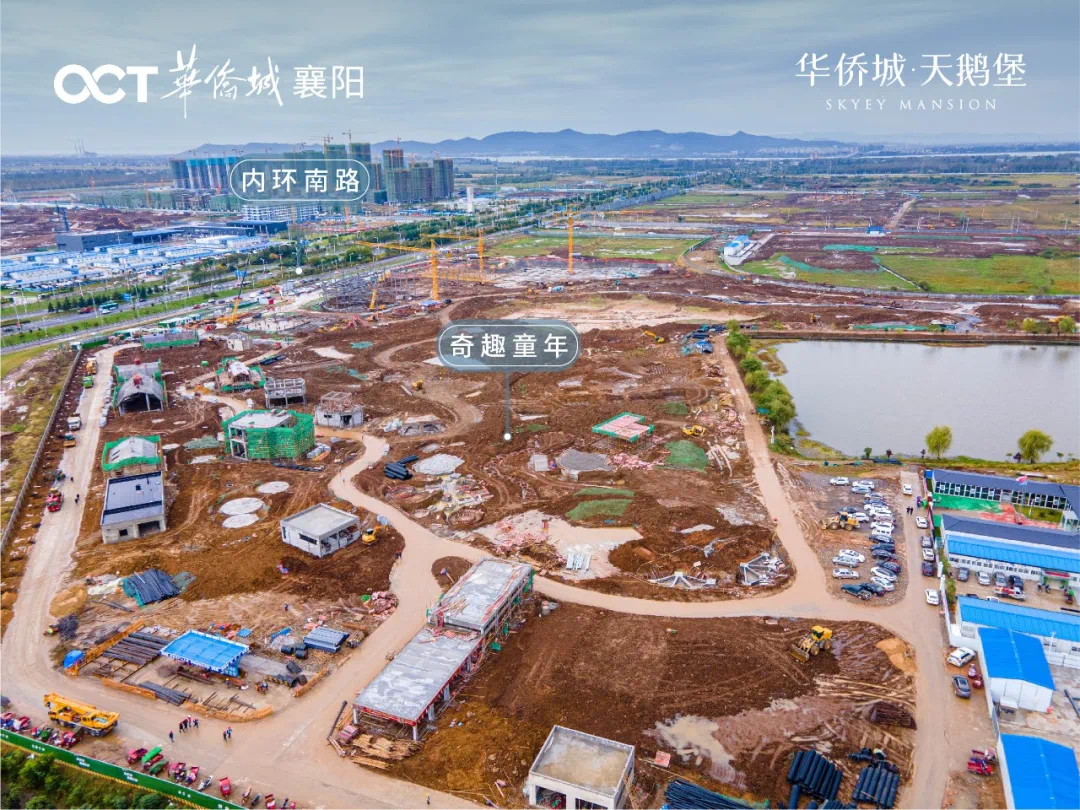

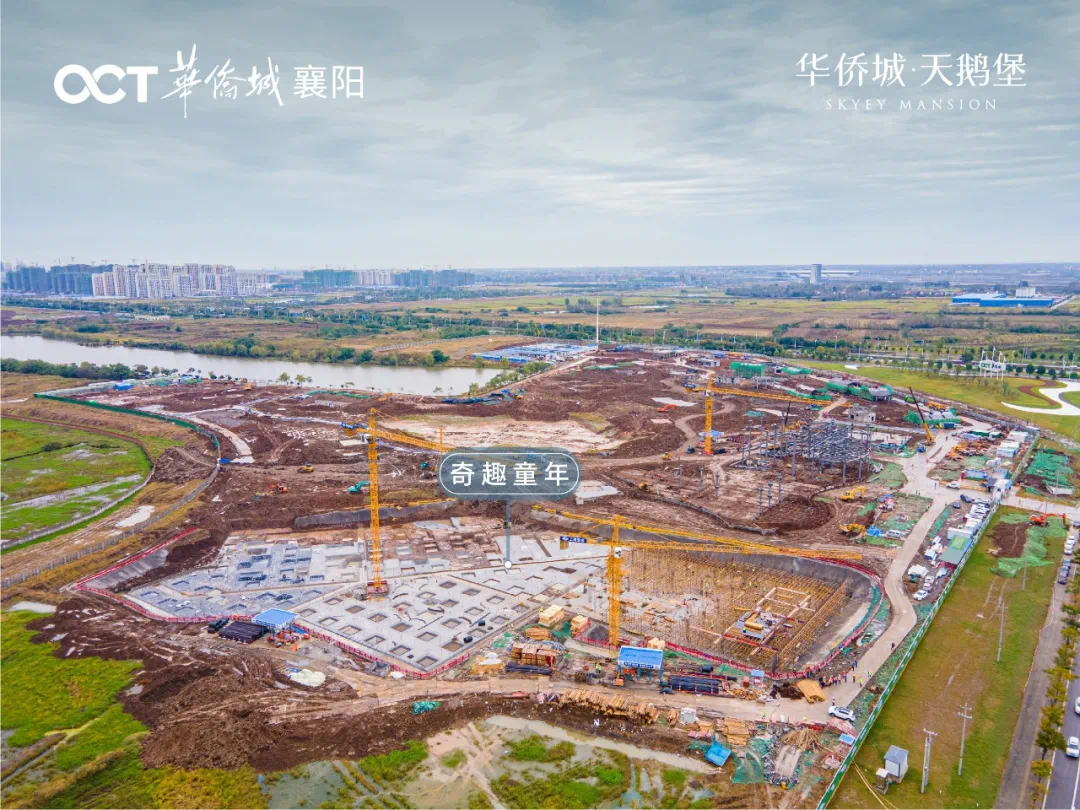

1、设备基础完成80%(具备设备安装条件)2、公园区域中心主体结构钢结构工程完成50%,其他建筑物及构筑物单体建筑结构封顶完成80%3、农业区建筑物粗装修基本完成(具备室内精装修及室外包装条件),粗装修总体完成比例50%4、酒店地下室(负一层)主体结构完成30%

◎ 工程建设实景图

◎ 工程建设实景图

◎ 工程建设实景图

陪伴情长,臻心弥坚。我们将秉承匠心,筑造品质,让您收获爱家最美好的姿态。

10500元/平方米

在售 普通住宅 小高层 高层

华侨城文旅区内环南线华侨城创展中心 查看地图

2020年08月29日 70年

三居 四居 |115-304 m² 全部户型

400-616-2877 转 399198
微信扫码拨打
微信扫码,快速拨打
我要看房:近期看房活动,楼盘优惠信息通知我 已有61人报名
立即报名



声明:本文由入驻焦点开放平台的作者撰写,除焦点官方账号外,观点仅代表作者本人,不代表焦点立场。
