亲爱的武汉蓝光·雍锦天府业主:
见信如晤!
随着对疫情的有效控制武汉4月8日的重启!美丽的大武汉春暖花开,草长莺飞,万物茁壮成长,处处洋溢着和暖气息与勃勃生机。蓝光发展武汉公司也紧随复工大潮,所有在建项目积极利用一切资源,在保证工程质量品质的同时加大施工进度的推进。
蓝光·雍锦天府项目承载着您的满怀期待,在一线建筑工程师严谨精细的“呵护”下【茁壮成长】,从蓝图到现实,从泥泞到美景,家的轮廓日渐清晰,感谢业主们的守候与陪伴。
实景图
现执笔寄家音,将较新工程进度奉上,与你共鉴日益丰满的家园生活蓝图。
在此为您呈上
4月工程进度

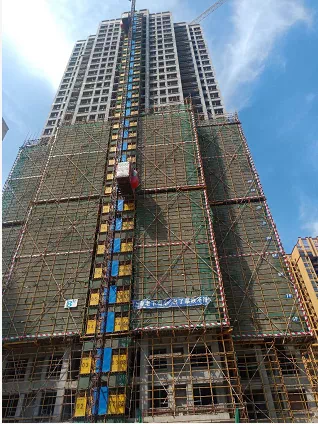

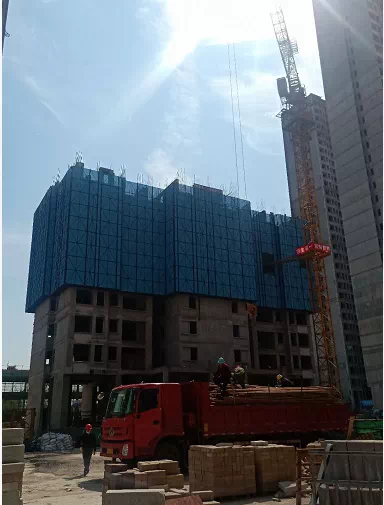

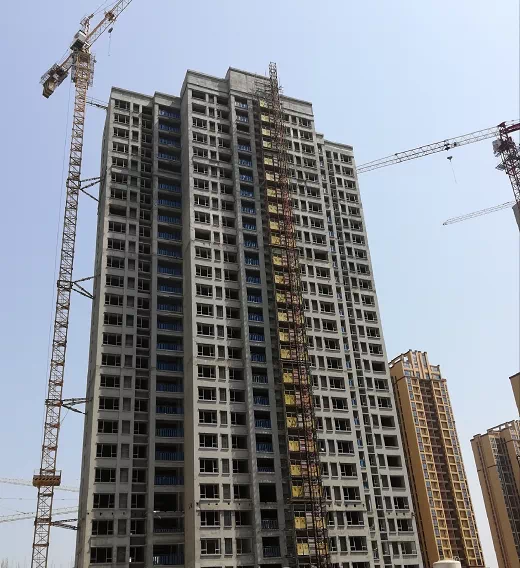

01#楼
1号楼共规划45层
41层墙柱42层梁板施工

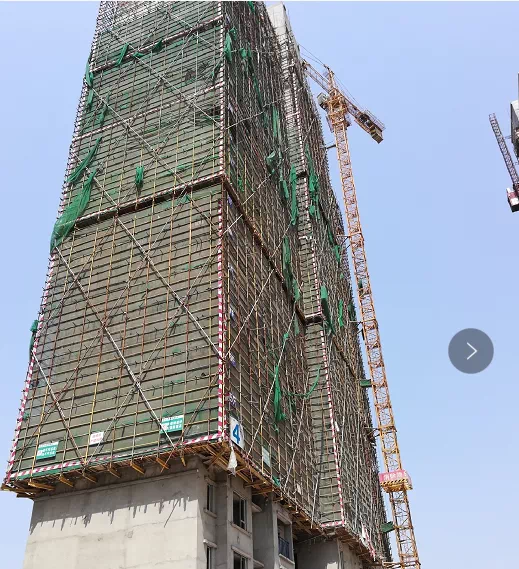

完成进度96% (实景图)
02#楼
2号楼共规划 32 层
目前2-7层内保温施工

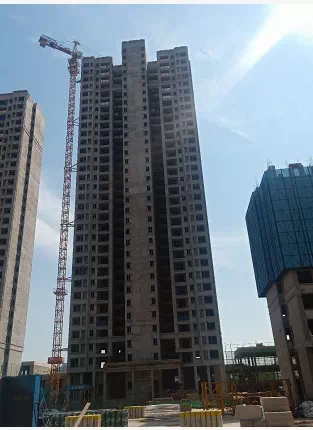

完成进度21%(实景图)

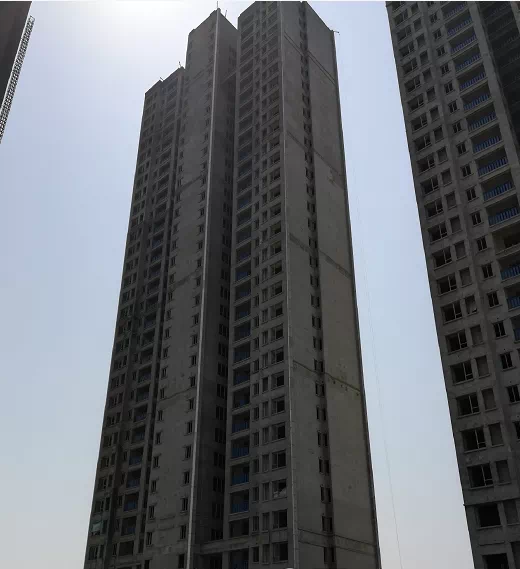

03#楼
3号楼共规划28 层
目前外架拆除完成
完成进度100%(实景图)

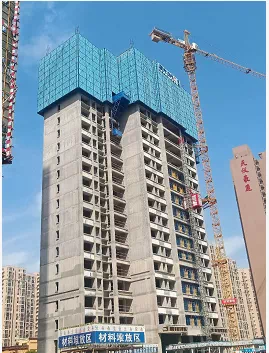

04#楼
4号楼共规划25层
18层到25层外架安全网拆除

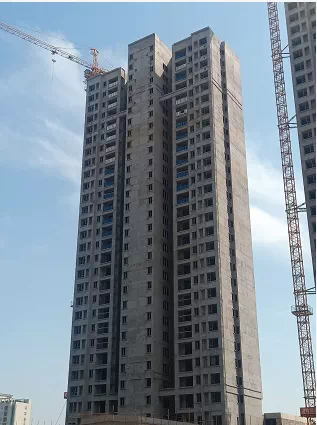

完成进度 76% (实景图)

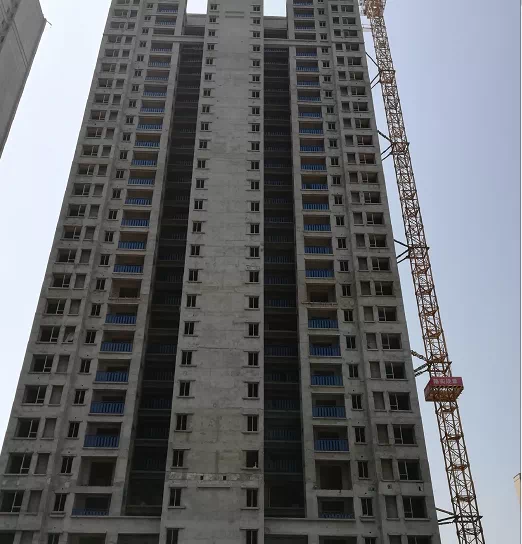

05#楼
5号楼共规划26层
15-20层外架拆除

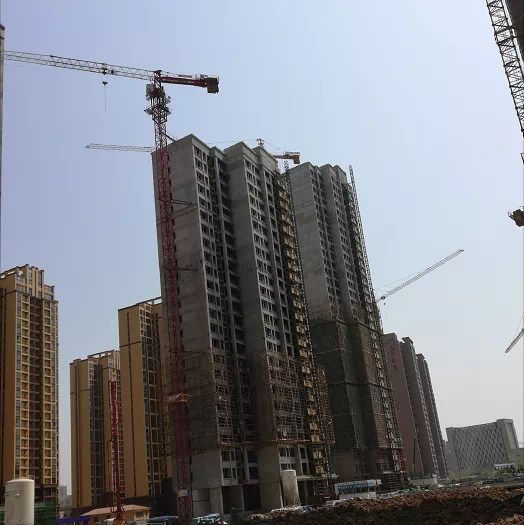

完成进度40%(实景图)
06#楼
6号楼共规划26层
厨卫间24-26层包管

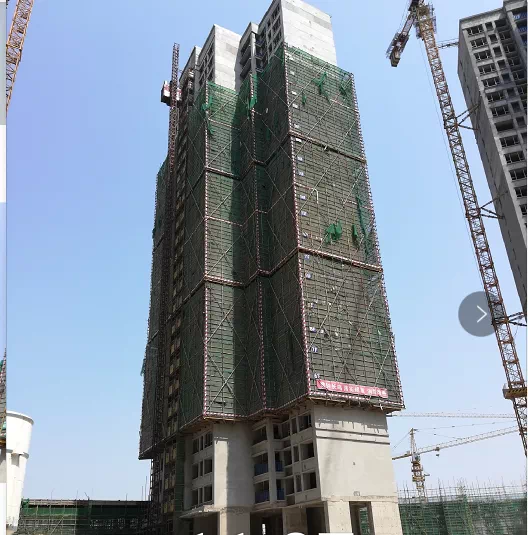

完成进度96%(实景图)
07#楼
7号楼共规划24层
5层到10层外架安全网拆除

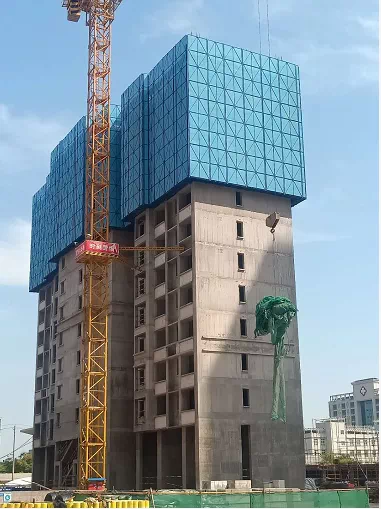

完成进度80%(实景图)
08#楼
8号楼共规划32层
32到26层厨卫间抹灰
完成进度84%(实景图)
09#楼
9号楼共规划45层
21层墙柱铝膜安装
完成进度46%(实景图)
10#楼
10号楼共规划45层
13层梁板混凝土建筑
完成进度28 %(实景图)
11#楼
11号楼共规划28层
3到10层梁板位置做圆角
完成进度35%(实景图)
12#楼
12号楼共规划32层
2层楼层砌体安装
完成进度7 %(实景图)
13#楼
13号楼共规划45层
9层墙柱钢筋绑扎
完成进度20%(实景图)
凡建筑房屋必以根基为先,蓝光将继续以“更懂生活更懂你”的品牌主张,倾心于人居产品近乎优质的追求,雍锦天府时刻以兢兢业业的建筑与雕琢,严谨、规范的监管,严守建筑品质。
实景图
接下来,全部工程团队还将继续抓紧有利的施工时期,毫不懈怠、全力保证项目建设进度,给大家呈献一份满意的答卷。
01
02
03
04
05

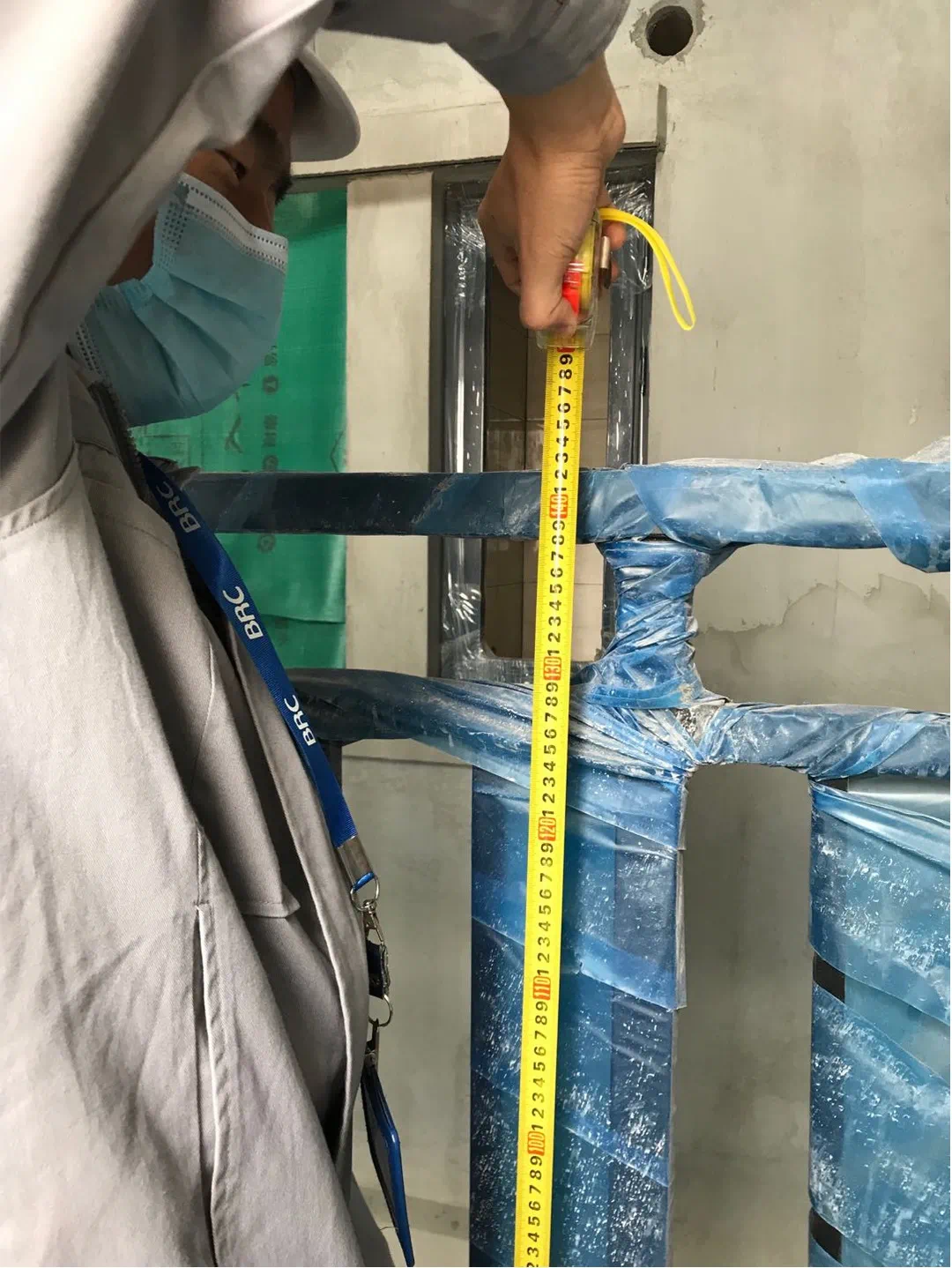

室内阳角监测

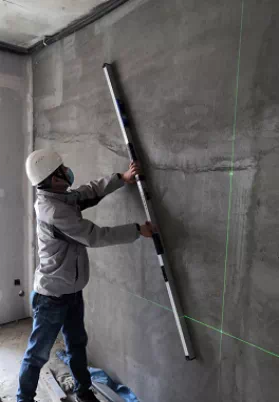

墙面平整度监测

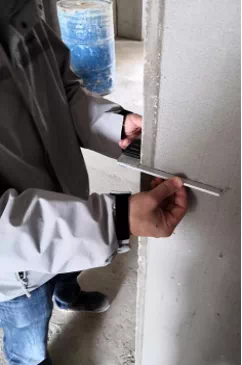

室内1米线定标
公区通道宽度监测
半开放连廊栏杆标高监测
滑动查看更多(以上均为实景图)
愿我们的用心不负您的期待,未来路上,臻心匠筑,让家的模样,美好呈现!如您所期,必将如约而至~~
实景图
you有jiang奖hu互dong动
文末留言祝福寄语点赞数前20位即可到雍锦天府兑换惊喜小礼品
(留言时间:4月20日-4月30日,兑奖时间:5月1日-5月7日)
蓝光·雍锦天府
- New Arrival -
大经开 汉南心 东方礼宅
建面约99-137㎡雍锦华宅|改善优选
不 限 购 / 带 装 修 / 临 地 铁
声明:本文由入驻焦点开放平台的作者撰写,除焦点官方账号外,观点仅代表作者本人,不代表焦点立场。
